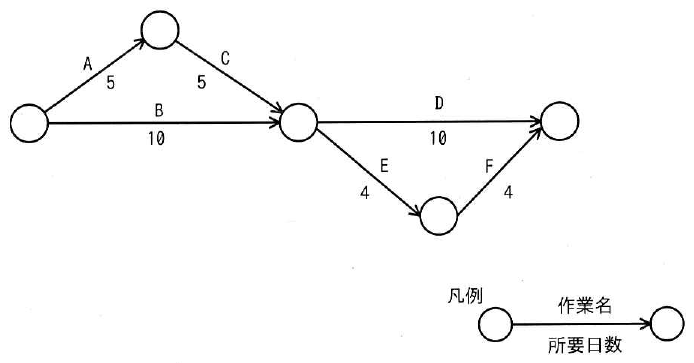

図のアローダイアグラムにおいて,作業Bが2日遅れて完了した。そこで,予定どおりの期間で全ての作業を完了させるために,作業Dに要員を追加することにした。作業Dに当初20名が割り当てられているとき,作業Dに追加する要員は最少で何名必要か。ここで,要員の作業効率は一律である。
出典:令和4年度 ITパスポート試験 公開問題 問43(独立行政法人情報処理推進機構)問題文・選択肢・正解は公開問題のとおりで、改変していません。解説と補足は当サービスによるものです。
